不好意思`最近實在是太忙了~沒時間上來好好的整理一下
提外話= =”

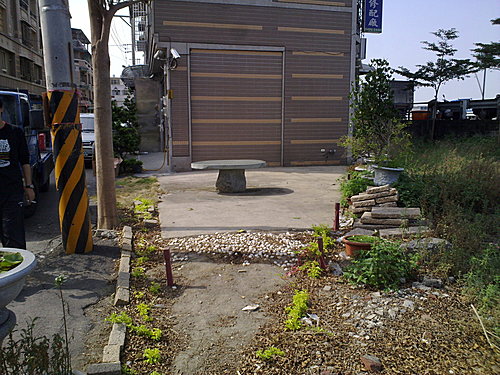

這是一片三角型的空地 業主計劃把它增建一座倉庫來使用

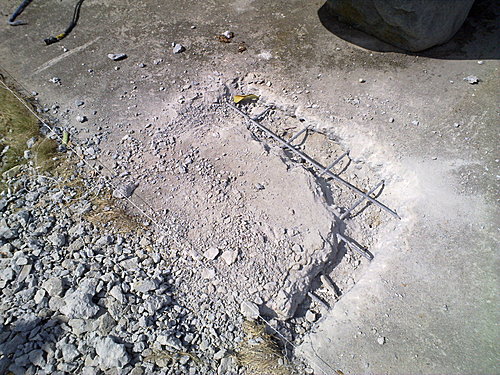

為了保留原有的rc地板= =”不得已用手動的開打下去~過程中 可是很累人的
連土方都是全手工的= =”底下還有很多大的及配 那挖起來有多累人就有多累 不過還有只有3 處

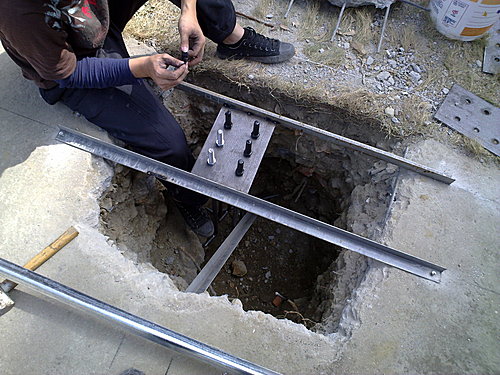

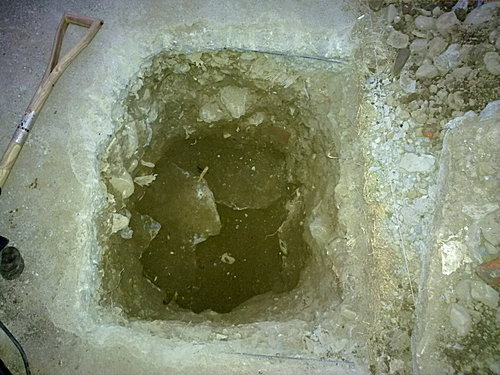

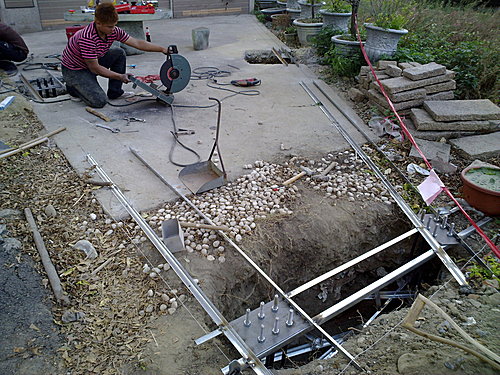

基礎螺絲地基施工中的現況 師父正用膠帶把螺絲把包起來~
地基施工全貌

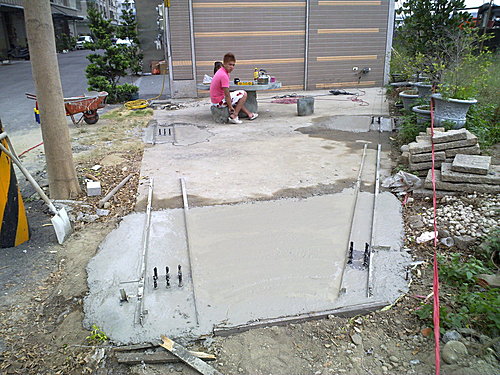

灌漿完成 這樣一來最重要的地基就完成了 接下來就是等他乾了

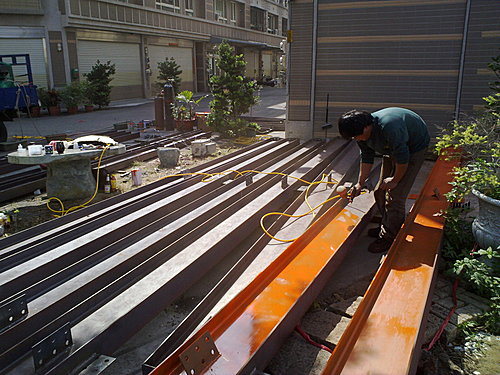

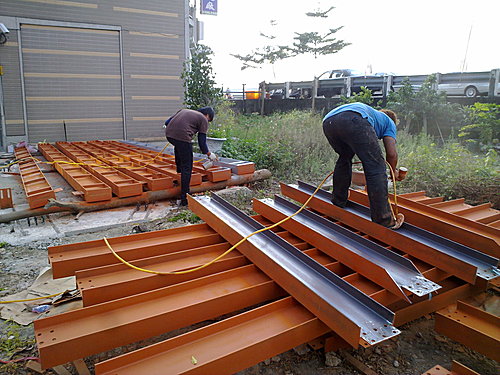

鋼骨進場加工了 這場業主是選用300*150重型h型鋼作為柱 250*125重型作為樑

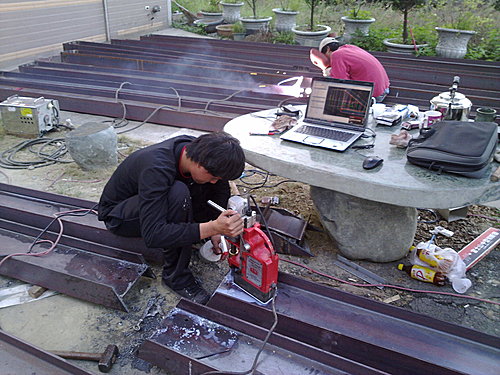

為了加工精準~連筆電都跑出來了

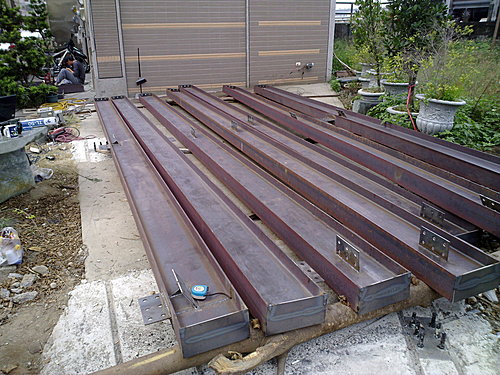

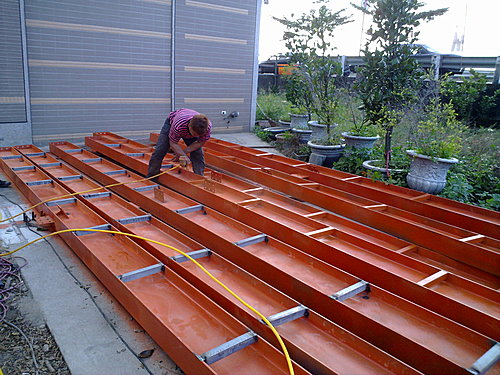

這就是300*150重型h型鋼 7隻柱子全在這排排躺者

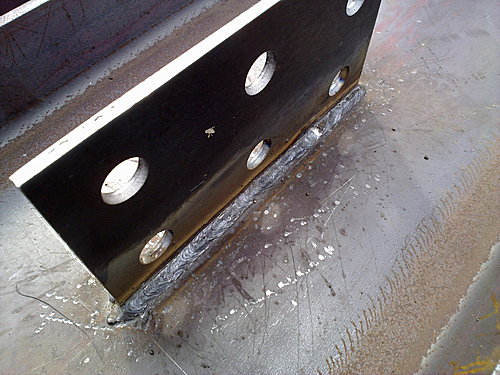

連接板的銲接品質~不是專業人才銲接的東西~我可不敢放上來喔
底漆上囉~ 可不是每家會堅持上這一層的
特殊樑也加工完成了

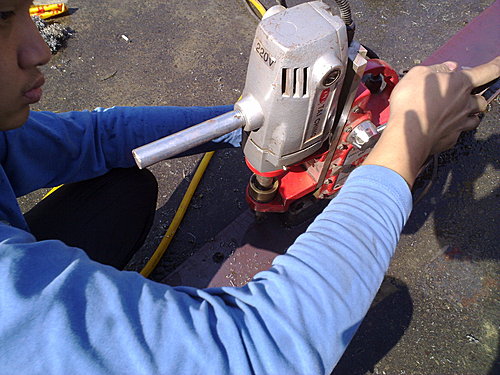

穴鑽 鑽孔中
補強角鐵也完成了
面漆開始囉

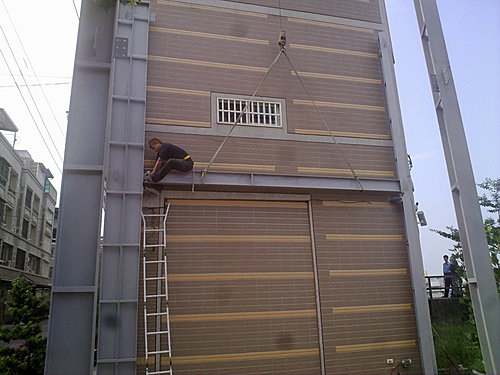

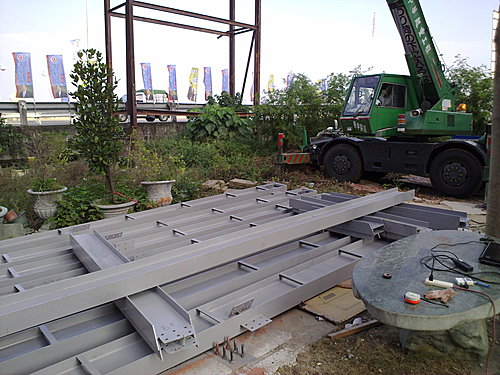

等到這一天~吊車都到了~開始要當空中飛人了

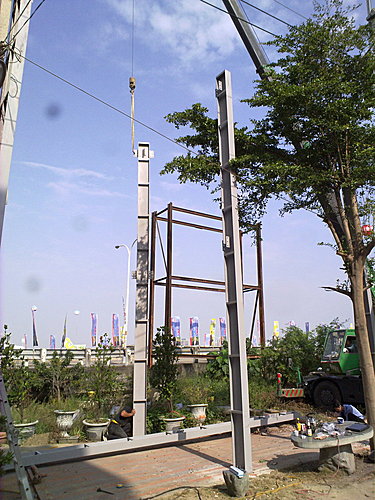

柱子起吊~老兄坐好= =”

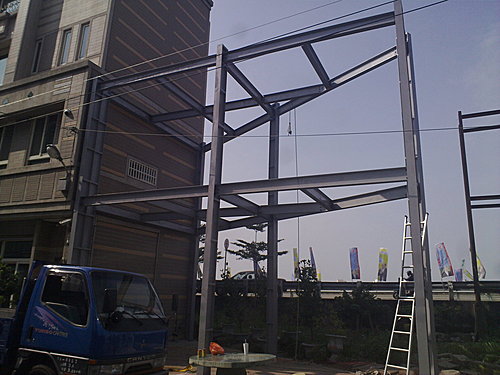

柱子吊裝過程現況

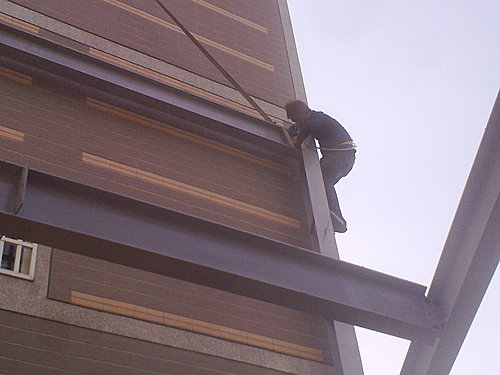

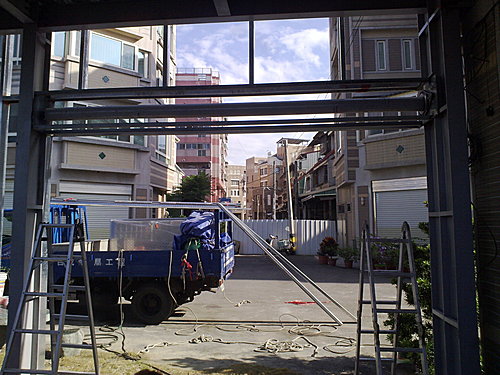

橫樑也上囉 我本來也在其中~為了照像~只好多爬幾次
以下是有受過訓練的~千萬別跟者作喔= =”出事~別怪我
一些太過限制級的照片就不放了~至於工法怎樣~就靠大家的想像力了= =”

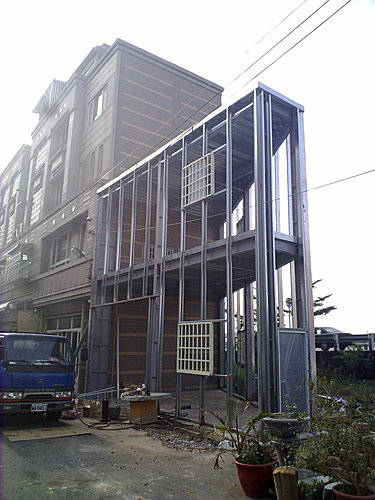

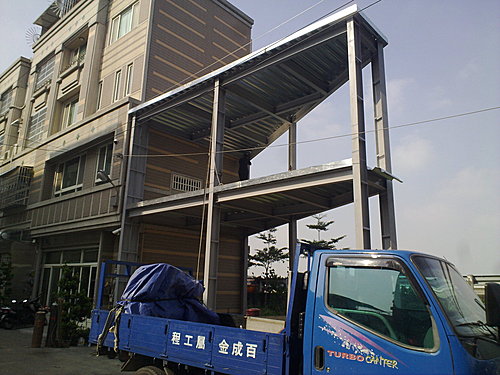

吊裝完成

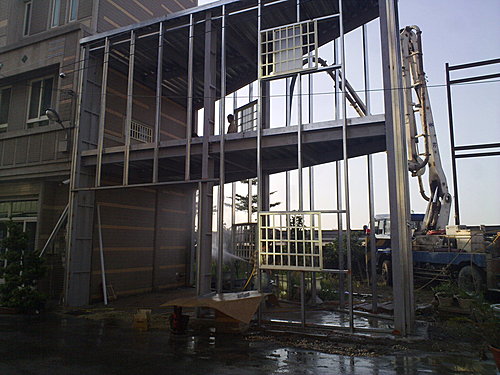

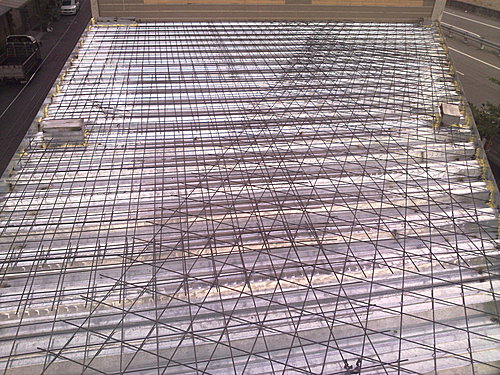

樓層鋼板施工中 現況
樓層鋼板跟檔泥鋼板都完成囉
點銲鋼絲網完成
100型輕型鋼 外牆骨架完成

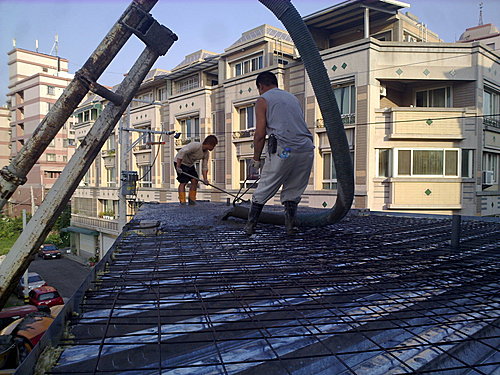

樓地板灌漿 施工中
整理水泥漿 施作中

不銹鋼捲門施工中
不銹鋼捲門施工完成
後面還有~今天就先整理到這 ~有問題再問我^^

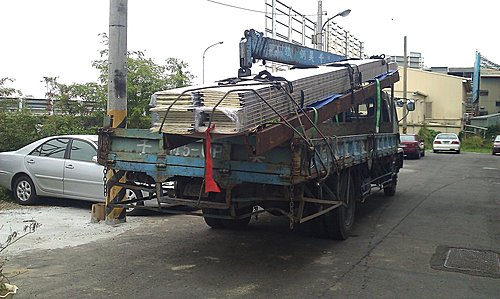

更新:350型交丁磚雙層鋼板進場

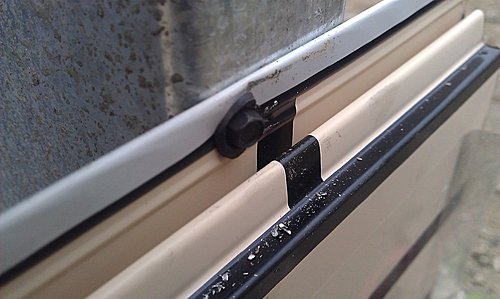

350型交丁磚專用自攻螺絲
350型交丁磚固定方式特寫

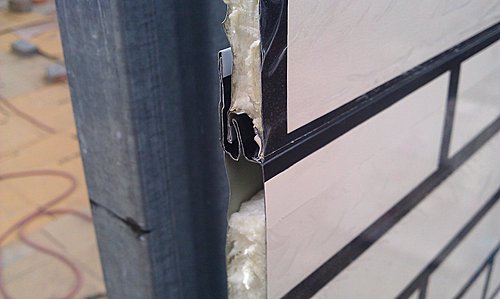

350交丁磚上下板材接合方式 看清楚~這樣就是不會漏水的主要原因
板材按裝實況~每一片都得拉過水平

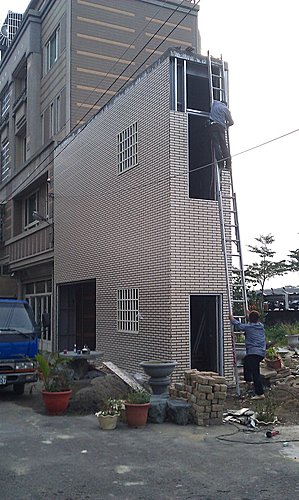

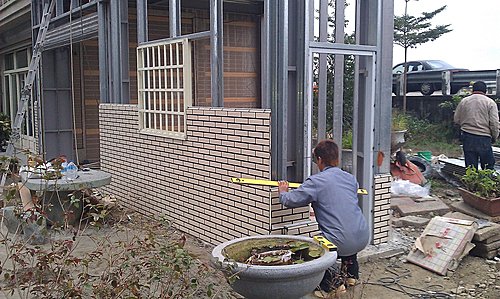

2f牆板按裝實況
2f牆板按裝時況2

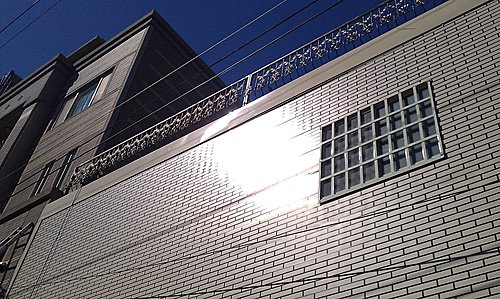

完成照片特寫~^^漂亮吧^^

轉角收邊^^

頂樓的鍛造欄杆
整棟完成外觀
完工心得
這棟的坪數雖然不大~但是花了我足足40天的工期
裡頭不管那一部份~我都堅持原則的把正工法作到定位
雖然了 了不少錢@@”
但我可是連一隻料都不敢偷= =”
提外話 謝謝業主這段時間的照顧^^有機會的話再您蓋間更大的房子^^也祝您年年賺大錢
